Lección 40 ª Reorganizando trabajo incompleto













En esta lección aprenderemos a como recalendarizar el trabajo, puesto que no es extraño que alguna tarea se retrase o se interrumpa, incluso el proyecto completo se puede ver afectado.

Project tiene la capacidad de reprogramar el trabajo restante para que comienze después una nueva fecha.

  1. Click en el Menú Ver.
  2. Click en Diagrama de Gantt. La vista es similiar a la siguiente gráfico
  3. Click en el menú Herramientas,
  4. Seleccionar Seguimiento click en la opción Actualizar proyecto.34

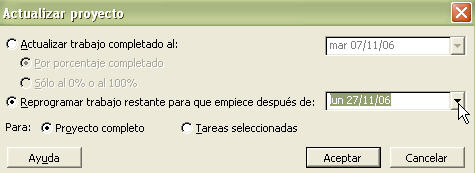

  5. En la ventana Actualizar proyecto, seleccionamos la opción "Reprogramar trabajo restante para que empice después de:"
  6. Seleccionamos la fecha Lun 27/11/06, con esto se recalendarizará el proyecto para empezar en esa fecha.

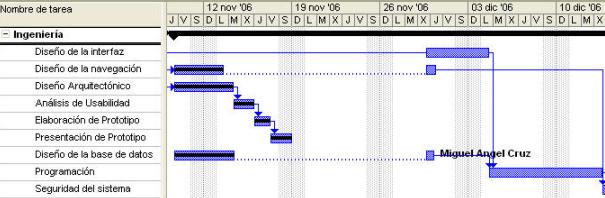

En la siguiente gráfica se muestra el diagrama de Gantt despues de reprogramar las tareas.

  • Si la tarea no ha comenzado a la fecha Project reprograma el trabajo y configura como fecha de comienzo la nueva fecha especificada
  • Si la tarea ya comenzó pero no se ha terminado todavía, Project programa la duración restante para que comience en la nueva fecha. Project puede reprogramar y dividir el trabajo no completado mediante el cuadro de diálogo Actualizar proyecto, si la división de las tareas es permitida, por defecto esta opcion está habilitada.
